Bütçe aşımını sipariş verirken görüyorsunuz, ay sonunda değil.

GÖRÜNMEYEN BÜTÇE

Sipariş verilirken bütçe görünmüyorsa

Sipariş, satın alma zincirinde paranın gerçekten harcandığı adım. Buna rağmen çoğu işletmede en az kontrol edilen yer burası.

Sipariş, teklif kabul edildikten sonra genelde e-postayla veriliyor. Gönderildi mi, ulaştı mı, tedarikçi gördü mü; bunlar takip edilmiyor. Teslimat gecikince ilk soru “siz siparişi almış mıydınız” oluyor.

İkinci sorun bütçeyle bağın kopuk olması. Sipariş verilirken o projenin bütçesinde ne kadar yer kaldığı ekranda görünmüyor. Aşım ay sonunda muhasebe kayıtları toplandığında fark ediliyor ve o noktada geri dönüş yok.

Üçüncüsü kısmi sipariş ihtiyacı. Bir talep birden fazla tedarikçiye bölünmek istendiğinde ya da kalemlerin bir kısmı beklemeye alınacağında, elle tutulan düzende bu takip edilemiyor. Hangi kalemin siparişi verildi, hangisi bekliyor karışıyor.

Bir de birim sorunu var. Talep “koli” olarak açılıyor, tedarikçi “adet” üzerinden fiyat veriyor, fatura “kilogram” geliyor. Dönüşüm elle yapıldığında hata kaçınılmaz oluyor.

Farklı para birimiyle çalışan işletmelerde tablo daha da karışıyor; aynı siparişte döviz ve TL kalemler bir arada olabiliyor.

Bütün bunların toplamı şu oluyor: sipariş verildiği anda ne kadar taahhüt altına girildiği net değil. Taahhüt ile gerçekleşen arasındaki fark, ancak fatura geldikçe ve dönem kapandıkça anlaşılıyor.

SİPARİŞ AKIŞI

Sipariş talebe ve bütçeye bağlı çıkıyor

Sipariş süreci modülü bu bağları kuruyor.

Bir satın alma talebi için istediğiniz sayıda sipariş hazırlanabiliyor. Talep bölünebiliyor, farklı tedarikçilere dağıtılabiliyor; her sipariş kendi kaydıyla ilerliyor.

Sipariş özeti üzerinden her malzeme kalemi için ayrı parametre tanımlanabiliyor. Kalem teslimata açılıp kapatılabiliyor; bekleyen kalemler karışmıyor.

Kalemler talep ve ilişkili proje bütçesiyle karşılaştırılıyor. Aşım sipariş verilirken görünüyor. Kayıpların önlenmesi bu tek karşılaştırmaya bağlı.

Alternatif malzeme birimi kullanılabiliyor. Koli, adet ve kilogram gibi farklı birimler arasındaki dönüşüm sistemde tanımlı; faturalama aşamasında karışıklık çıkmıyor.

Onay e-postasının durumu izlenebiliyor. Gönderilen sipariş onay e-postasının ulaşıp ulaşmadığı, açılıp açılmadığı ve okunup okunmadığı görülebiliyor. Teslimat gecikmesinde “haberimiz yoktu” cevabı ortadan kalkıyor.

Hiyerarşik onay süreçleri tasarlanabiliyor. Sipariş tutarına ve kaleme göre farklı onay akışları kurulabiliyor.

Aynı sipariş içinde farklı para birimleri kullanılabiliyor.

Dosya yükleme hızlı yapılıyor; siparişe bağlı sözleşme, şartname ve onay yazısı gibi belgeler kaydın üzerinde duruyor.

Sipariş raporları gerçek zamanlı verilerle hazırlanıyor ve tek işlemle alınabiliyor.

Açık siparişler tek listede takip ediliyor. Onay bekleyen, gönderilmiş ve teslimat aşamasında olan siparişler aynı ekranda görünüyor; taahhüt altına girilen toplam tutar her an okunabiliyor.

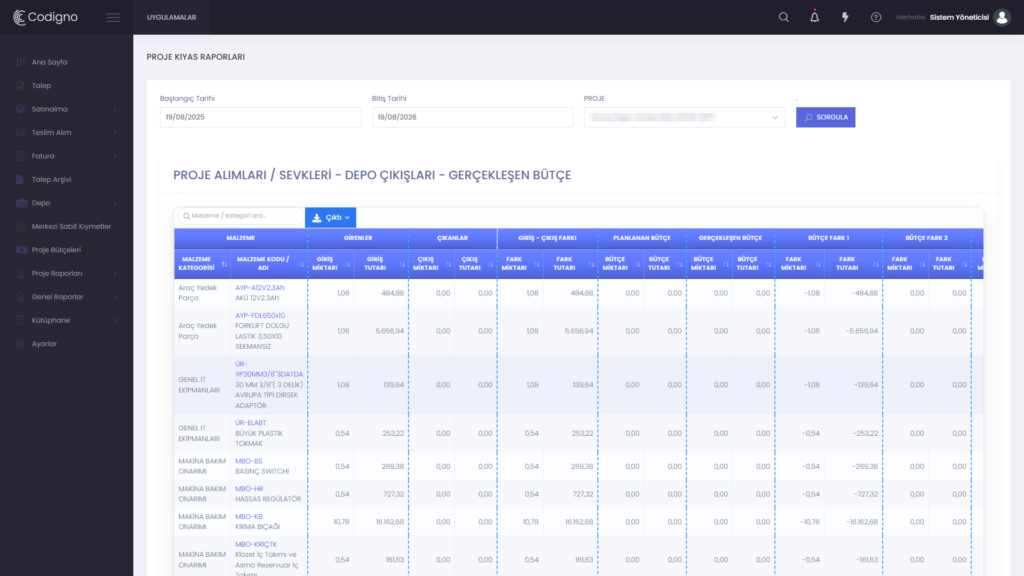

Codigno ERP proje bütçe kıyaslama ekranı
Proje kıyas raporu: alınan malzeme, depo çıkışı ve planlanan bütçe aynı tabloda karşılaştırılıyor. Sapma iş devam ederken görünüyor.

ZİNCİRİN DEVAMI

Zincirin devamı

Sipariş, teklif ile teslimat arasındaki adım.

Seçilen teklif buraya geliyor: Teklif Süreci

Sipariş edilen ile gelen karşılaştırılıyor: Teslim Alım Süreci

Fatura, sipariş ve teslimatla çapraz kontrol ediliyor: Faturalama Süreci

Modülün bütünü: Satın Alma ve Lojistik Yazılımı

Sipariş adımı, zincirin karşılaştırma yapılabilir hale geldiği ilk nokta. Talep ve onay tarafından sonra genelde ikinci sırada devreye alınıyor.

BÜTÇE BAĞI

Proje bütçesiyle bağın değeri

Bu modülün en çok işe yarayan tarafı, bütçeyi sipariş anında göstermesi.

Proje yürüten işletmelerde maliyet kontrolü genelde iki noktada yapılıyor: bütçe hazırlanırken ve iş bittikten sonra. Arada kalan aylar boyunca gerçekleşen harcamanın bütçeye göre nerede olduğu net değil.

Sipariş anında karşılaştırma yapıldığında bu boşluk kapanıyor. Bir kalem bütçesini aşmaya başladığında müdahale edecek zaman kalıyor: kapsam gözden geçirilebiliyor, alternatif tedarikçi aranabiliyor ya da bütçe revize edilebiliyor.

Aynı karşılaştırma talep tarafıyla da yapılıyor. İstenen ile sipariş edilen arasındaki fark görünür olduğunda, sessizce büyüyen siparişler ortaya çıkıyor.

Çok projeli işletmelerde bu, hakediş ve maliyet dağıtımının da dayanağı oluyor. Hangi malzemenin hangi projeye alındığı sipariş aşamasında belirlendiği için sonradan dağıtım yapılmıyor.

İnşaat tarafındaki bütün resim: İnşaat ve Altyapı Çözümleri

TEDARİKÇİ TARAFI

Siparişin tedarikçiye ulaştığını bilmek

Küçük görünen ama sahada en çok zaman kaybettiren başlıklardan biri, siparişin karşı tarafa gerçekten ulaşıp ulaşmadığı.

Klasik akış şöyle işliyor: sipariş e-postayla gönderiliyor, teslimat bekleniyor, tarih geçiyor, tedarikçi aranıyor ve “bize sipariş ulaşmamış” cevabı geliyor. O ana kadar geçen süre tamamen kayıp; üstelik kimin haklı olduğu da belirsiz kalıyor.

Onay e-postasının durumunun izlenebilmesi bu tartışmayı bitiriyor. Gönderilen siparişin ulaşıp ulaşmadığı, açılıp açılmadığı ve okunup okunmadığı sistemde görünüyor. Ulaşmamışsa hemen tekrar gönderiliyor; ulaşmış ve okunmuşsa konuşma başka bir zeminde ilerliyor.

Bunun ikinci karşılığı planlamada. Teslimat tarihinin gerçekten işlemeye başladığı an belli oluyor. Gecikme hesabı “ne zaman gönderdik” tahminine değil, kayda dayanıyor.

Üçüncüsü ise açık siparişlerin takibi. Hangi siparişin gönderildiği, hangisinin onay beklediği ve hangisinin teslimat aşamasında olduğu tek listede görünüyor. Elle tutulan düzende bu liste hiç çıkarılamıyor; her sipariş ayrı bir e-posta zincirinde yaşıyor.

Sipariş belgeleri de kaydın üzerinde duruyor. Sözleşme, teknik şartname ya da onay yazısı arandığında e-posta kutusuna gidilmiyor.

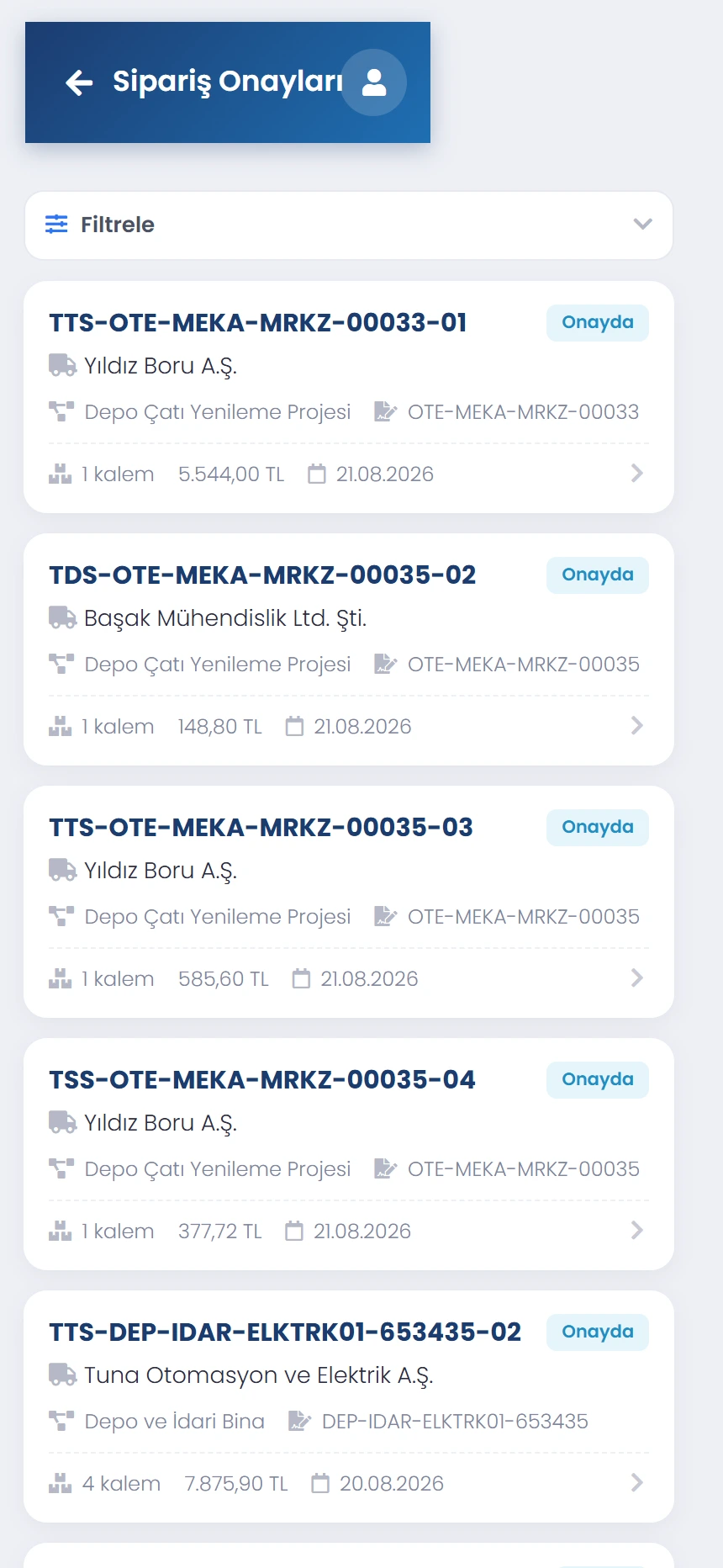

Codigno ERP mobil uygulamasında bekleyen sipariş onayları listesi
Sipariş onayları telefondan. Bekleyen siparişler kendi kartlarında listeleniyor ve onay aynı ekrandan veriliyor.

YAPAY ZEKÂ

Açılan siparişi ikinci bir gözle okumak

Sipariş özetinde bir sağlık değerlendirmesi bulunuyor. Açılmış sipariş bütçe, teslim süresi, tedarikçi ve fiyat açısından gözden geçiriliyor; çıkan rapor sekmeli duruyor: özet, riskler, öneriler.

Risk bulunmadığında rapor bunu da açıkça yazıyor. Yani her siparişte bir uyarı üretmek için zorlanmıyor; söyleyecek bir şey yoksa söylemiyor.

Rapor bilgilendirici, siparişi değiştirmiyor. Sipariş üzerinde bir düzeltme gerekiyorsa onu yapan kullanıcı.

Buradaki değer, siparişin açıldıktan sonra bir kez daha okunmasında. Bütçe aşımı ya da teslim süresi sıkışması çoğu zaman sipariş açılırken değil, iş ilerlerken fark ediliyor; bu adım o farkı öne çekiyor.

SIK SORULANLAR

Sık sorulan sorular

Bir talepten birden fazla sipariş çıkarabilir miyiz?

Çıkarabilirsiniz. Talep bölünebiliyor ve farklı tedarikçilere dağıtılabiliyor.

Proje bütçesi aşımını sipariş verirken görebiliyor muyuz?

Görebiliyorsunuz. Kalemler talep ve ilişkili proje bütçesiyle karşılaştırılıyor.

Siparişin tedarikçiye ulaşıp ulaşmadığını takip edebiliyor muyuz?

Edebiliyorsunuz. Onay e-postasının ulaştığı, açıldığı ve okunduğu bilgisi izlenebiliyor.

Farklı birimlerle çalışabiliyor muyuz?

Çalışabiliyorsunuz. Alternatif malzeme birimi tanımlanabiliyor ve dönüşüm sistemde tutuluyor.

Aynı siparişte farklı para birimi kullanabilir miyiz?

Kullanabilirsiniz. Çoklu para birimi sipariş seviyesinde destekleniyor.

Bazı kalemleri beklemeye alabilir miyiz?

Alabilirsiniz. Her kalem teslimata ayrı ayrı açılıp kapatılabiliyor.

Onay akışını tutara göre değiştirebilir miyiz?

Değiştirebilirsiniz. Hiyerarşik onay süreçleri tasarlanabiliyor.

Sipariş raporlarını ne kadar sürede alıyoruz?

Raporlar gerçek zamanlı veriyle hazırlanıyor ve tek işlemle alınabiliyor.

Açık siparişleri tek listede görebiliyor muyuz?

Görebiliyorsunuz. Onay bekleyen, gönderilmiş ve teslimat aşamasındaki siparişler aynı listede takip ediliyor.

Sipariş belgeleri nerede duruyor?

Kaydın üzerinde. Sözleşme, teknik şartname ve onay yazısı için e-posta kutusuna gitmek gerekmiyor.

Sipariş sonradan değiştirilebiliyor mu?

Değiştirilebiliyor ve değişiklik kayıt altında kalıyor; kim ne zaman neyi değiştirdi görünüyor.

Bütçe aşımını en son ne zaman öğrendiniz?

Kaç projeniz olduğunu ve siparişleri bugün nasıl verdiğinizi paylaşın; bütçe karşılaştırmasının sizde nasıl kurulacağını gösterelim.

KULLANIMDA

Merkezi, lokal ve doğrudan alım ayrı ayrı sayılıyor

  • 5.745 sipariş (12 ay)
  • 1.345 merkezi · 2.290 lokal · 2.110 doğrudan
  • 554 tedarikçi

Yetmiş beş şantiyeli gerçek bir Codigno ERP kurulumunda 12 ayda 5.745 sipariş açıldı: 1.345’i merkezi, 2.290’ı lokal, 2.110’u doğrudan alım. Üçü de aynı onay ve teslim alma akışından geçti; şantiye kendi alımını yaparken merkez de toplu alımı aynı ekrandan izliyor.

Rakamlar Codigno ERP kurulumlarının canlı veritabanlarından okunmuştur. Müşteri adı, ticari tutar ve kişisel veri içermez. Ölçüm: Eylül 2026.

Hızlı Sipariş

Sipariş Süreciniz Hiç Bu Kadar Hızlı Sonuçlanmamıştır

Her bir satın alma talebi için istediğiniz sayıda sipariş hazırlayabilir, maliyetlerini en aza indirebilirsiniz.

Sipariş özeti üzerinden her bir malzeme kalemi için ayrı parametre tanımlayabilir, teslimata açıp kapatabilirsiniz. Alternatif malzeme birimi kullanarak faturalama sürecinizi kolaylaştırabilirsiniz.

Gönderilen sipariş onay e-posta durumlarının izleyin(Okundu, ulaştı, açıldı vb.) Siparişe ait malzeme kalemlerini satın alma talebi ve ilişkili proje bütçesi ile karşılaştırarak kayıplarınızı sıfıra indirebilirsiniz.

Tek bir tık ile gerçek zamanlı verilerle hazırlanmış gelişmiş sipariş raporlarınızı alabilirsiniz.

Sistemli İşleyiş

Gelişmiş kullanıcı yetkilendirme, Hiyerarşik onaylama süreçleri tasarlama (Sipariş), Aynı sipariş içerisinden farklı para birimleri kullanabilme

Hızlı Süreç

Hızlı dosya yükleme, Siparişe bağlı oluşturulan teslim alım ve faturaların tek sayfa üzerinden incelenmesi, Satınalma sipariş formunu özelleştirme

Süreç Kontrolü

E-posta yolu ile tedarikçi ile siparişi paylaşma ve onay, Gelişmiş Kur Ayarları ve Ödeme Yöntemleri, Sipariş İptali Bildirimi
